永久免费AV无码网站在线,国产产区一二三产区区别在线,内射精品无码中文字幕,精品久久人妻av中文字幕

?

您好,歡迎訪問江蘇金盛建設集團有限公司官網!專業從事煙囪拆除,人工煙囪拆除,水塔拆除,等工程。

專業提供高空拆除、煙囪拆除水塔拆除等施工與建設

全國咨詢熱線:

13961931668

您所在的位置:首頁>>新聞中心 >> 正文瀏覽
正文詳情

江西煙囪拆除公司專業技能 優質環保

發布日期:2023-08-27    人氣:1827    欄目:新聞中心

江西煙囪拆除公司專業技能  優質環保

隨著城市現代化建設的迅速發展,城市中工業廠區土地的重新規劃利用勢在必行,其中將熱電廠從市中心遷往郊區是城市規劃發展的重點難點。熱電廠的煙囪、冷卻塔占地面積大,建筑高度高,現有技術中采用爆破或人工拆除的方式進行冷卻塔的拆除工作,爆破拆除對場地范圍要求大,爆破時產生的噪音、飛石和震動對周邊設施存在一定程度的影響,市區中工業廠區周邊建筑通常較為密集,不利于進行爆破作業,而采用人工拆除的方式進度緩慢,施工周期長,且高空作業存在安全隱患,無論是采用爆破拆除還是采用人工拆除的方式均不能同時滿足對周邊設施影響小、施工周期短的要求。

江西煙囪拆除施工技術方案

工程概況:

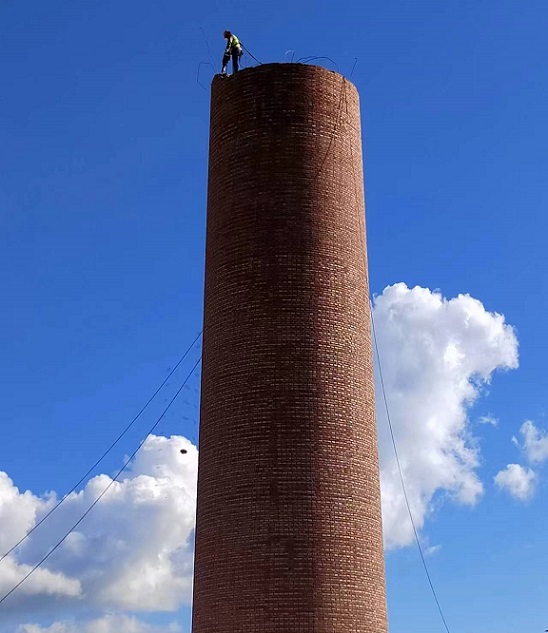

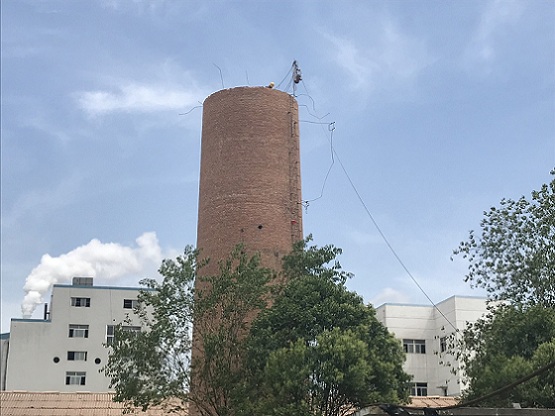

該煙囪的筒壁和內襯均為磚砌結構,高度為60米,內徑2.5m。底部直徑為6.3米,頂部直徑2.8m。設有爬梯到頂部,信息平臺1個,頂部安裝避雷針,兩側設置平行煙道。

該煙囪現場觀察,有輕微傾斜,周邊有重要管道及設備、廠房,煙囪的爬梯、休息平臺經檢測完好。


江西煙囪拆除方法有一下幾種:

(1)、人工拆除:人工拆除使用手工工具,如大錘、撬杠、千斤頂、電鎬等工具,一般使用在環境受限周圍沒場地的情況下。應該考慮的是,提供安全的施工環境、安全的出入方式及碎料的丟放,這些工作需要認真的重視,現在國內的人工拆除加機械拆除安全系數比較高。

(2)、機械拆除:可以使用諸如氣錘、沖擊錘、吊錘及液壓臂等機械;要注意操作機械時的安全、操作時的空間、設備的能力和對操作手的保護。

(3)、爆破拆除:包括對建筑物進行預削弱,然后用爆破或纜繩拉倒來完成。使用爆炸物時,要考慮作業人員的資質、設備及爆炸物的存放、起爆保護、點火程序及使用防暴器。纜繩拉倒要考慮人員的專業要求、材料的選擇及足夠的作業空間。

(4)、整體放倒拆除:整體放倒拆除又名為煙囪整放,是在有場地優勢的情況下對煙囪整體定向放倒的一種技術。

綜合本江西煙囪拆除工程所處的位置、周邊環境,各方案的風險性、安全性、經濟性及工期要求等方面綜合考慮,我公司決定采用風險性較小,技術含量較低、經驗豐富其工程造價較低,搭設外滿堂腳手架,四周掛設安全網,采用搭設操作平臺,利用人工拆除方法,拆除的廢料在煙囪內壁下料。

江西煙囪拆除進度計劃:

根據我江西煙囪拆除公司以往煙囪拆除工程的經驗結合本煙囪拆除場地以及現場實際情況,該煙囪的拆除工期計劃為 45日歷晴天,力爭提前完成,具體計劃進展為:

1、施工準備和設備組裝:工期為8天。

2、▽60米至▽30米,平均每天拆3米,工期為10天。

3、▽30米至▽0.00米,平均每天拆2米,工期為15天。

4、拆除信息平臺、平行煙道等,工期為7天。

5、 拆除腳手架、現場垃圾清運及場地清理平整,工期為5天

江西煙囪拆除勞動力組織計劃:

1、本工程江西煙囪拆除施工人員素質高,技術水平穩定,技術等級構成合理,有效的為工程質量提供了人力資源保證。

2、本工程施工時間短,人力比較集中,我江西煙囪拆除公司本為工程配備了充足的勞動力資源


江西煙囪拆除主要機械設備:

根據本工程需要,我江西煙囪拆除公司將投入足量的機械設備,最大程度實現機械化施工,并根據施工進度進場,主要機械包括千斤頂、操作平臺、鋼釬、鐵錘、尼龍繩、對講機等。

江西煙囪拆除階段的安全防護措施:

1、單位工程施工負責人應對工程的高處作業安全技術負責并建立相應的責任制,江西煙囪拆除施工前應逐級進行專項施工方案、安全技術教育及交底,落實所有安全技術措施和人身防護用品,未經落實時不得進行施工。

2、高處作業的安全技術措施及其所需料具,必須列入工程的施工組織設計。

3、高處作業的安全標志、工具、儀表、電器設施和各種設備,必須在施工前加以檢查,確認其完好,方能投入使用。

4、江西煙囪拆除操作人員在施工時應不定時對高處作業的安全設施(操作平臺、雙保險繩、施工設備、工具、材料等)進行檢查,發現有缺陷和隱患時必須及時解決,危及人身安全時必須停止作業。

5、江西煙囪拆除時下方應設專人看護,在煙囪拆除施工范圍內不得有閑置人員進出,登高操作人員都佩帶保險繩并確保其扣牢在爬梯上。因高空拆除下來的磚塊易飛濺,必須在煙囪下方四周規定區域內,設置遮覆隔離工作,特別是貼近煙囪隔壁的房子做好安全保護措施,以煙囪為中心向四周延伸進行防護,地面看護人員不得離開現場,煙囪拆除物必須在煙囪內部讓其自由下落,對煙囪內高空落物產生的粉塵要及時灑水降塵。

6、江西煙囪拆除施工人員在上班之前必須戴好安全帽及防塵鏡同時系好安全帶,要遵循由上而下的拆除程序,嚴禁違規操作,保證上下聯系通暢,地面清理垃圾和高空拆除應協調交錯,清理垃圾時應停止一切高空拆除工作,待清渣完畢人員離開后方可繼續施工,嚴禁拆除與清渣同時進行。

7、江西煙囪拆除施工人員進場技術工種必須持有相關部門頒發的全國特種作業操作證,普通工種必須持有上崗證,嚴禁酒后、帶病登高作業。

8、江西煙囪拆除施工隊伍必須配有項目經理、安全員、技術員。安全由安全員專職負責,協調聯系有關事宜。發包方、承包方共同檢查工程中的有關安全工作,預防事故的發生。

9、登高作業時上下傳遞工具必須使用工具包,并用繩索固定,防止高空物件墜落。

10.江西煙囪拆除施工用電必須使用橡膠護套線,上下均設移動電箱,電箱內配件必須符合施工臨時用電規定。

11、當遇到五級以上的大風、雷雨天氣時,所有高空作業必須停止,操作人員應迅速下到地面安全區域,并切斷電源。

12、進入煙囪內部作業時,應佩帶防毒面具等預防缺氧及有害氣體侵害的措施,以免操作人員受到不必要的傷害。

13、為保證充足經歷施工,休息時間應保證睡眠,不得打牌或進行其他娛樂活動。

以上就是我們?yōu)槟淼慕?a href="http://luotv.com/" target="_self">煙囪拆除施工技術方案相關知識,希望能都給大家提供一些幫助,我們會在后續準備更多相關資訊,如果不想錯過,建議收藏我們的網站吧!

【相關產品】
煙囪拆除公司專業拆除,安心之選:助力城市更新

煙囪拆除公司專業拆除,安心之選:助力城市更新
煙囪拆除公司的專業力量,技術與經驗的完美結合

煙囪拆除公司的專業力量,技術與經驗的完美結合
煙囪拆除公司綠色使命:專業守護,共繪藍天夢想

煙囪拆除公司綠色使命:專業守護,共繪藍天夢想
煙囪拆除公司:專業團隊,科學規劃,環保拆除

煙囪拆除公司:專業團隊,科學規劃,環保拆除
煙囪拆除公司:精準拆除,安全無憂

煙囪拆除公司:精準拆除,安全無憂
